재건축·재개발 규제를 풀면 사업 기간이 몇 년 줄어들까?
이번 8·13 대책은 정비사업 기간 단축을 내걸었다.
8·13 대책만 읽고 준공 예정일을 다시 계산하기에는 아직 이르다.
정부 자료에는 모든 정비사업이 몇 년 단축된다는 단일 숫자가 없다. 절차를 겹쳐 진행하고, 동의와 재입찰에 드는 시간을 줄이며, 멈춘 사업장에 금융·세제 지원을 주겠다는 내용이 함께 들어 있다.
줄어들 수 있는 것은 행정 대기와 의사결정 시간이다. 공사기간과 개별 사업장의 갈등까지 한꺼번에 사라지는 것은 아니다.
이번 대책에서 실제로 바꾸려는 것

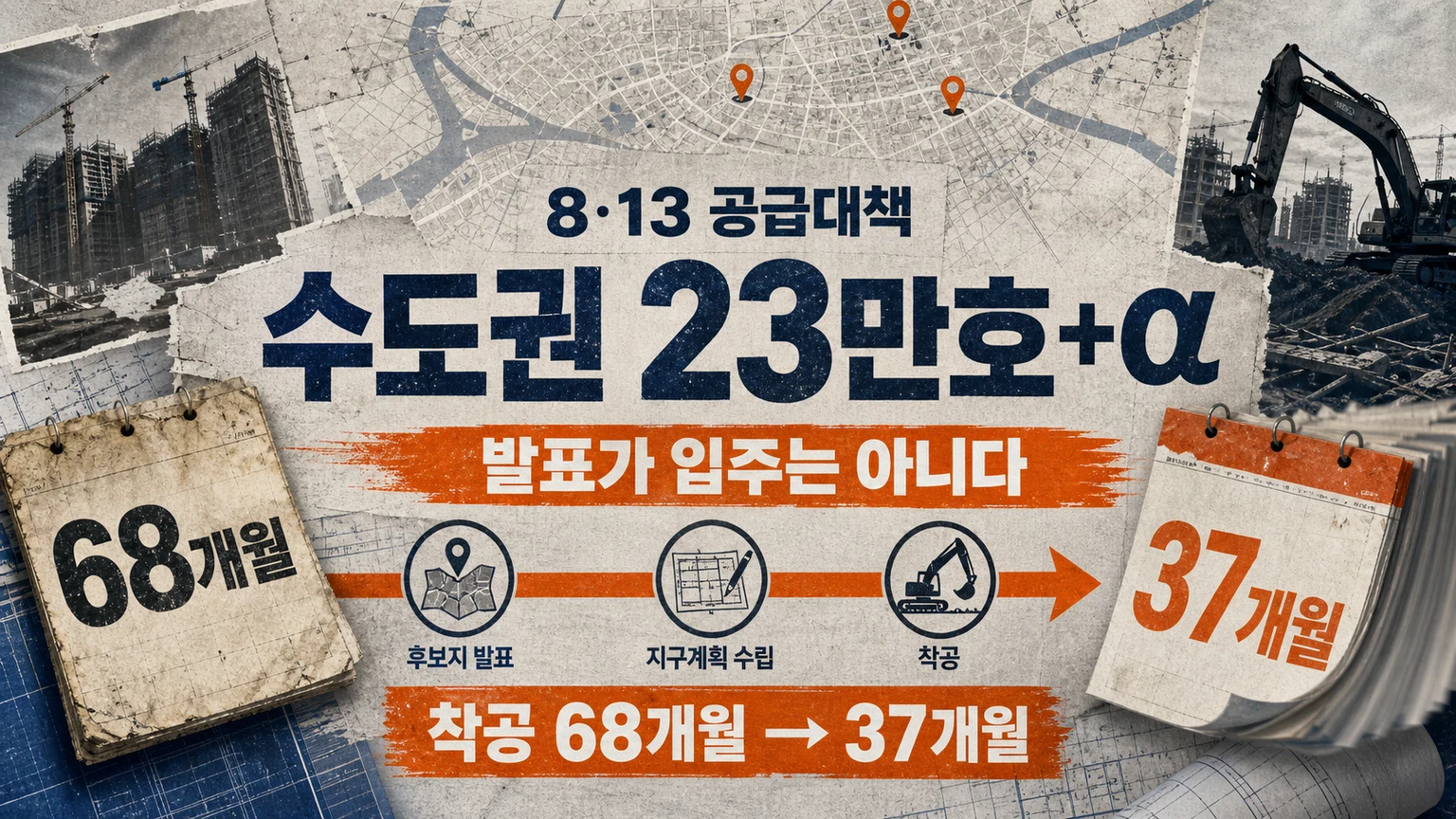

국토교통부는 2030년까지 수도권 재개발·재건축 약 23만4천호의 정상 착공을 지원하겠다고 밝혔다.
여기서 먼저 구분할 말이 있다.
23만4천호는 개별 사업장의 준공 물량도, 사업 기간 단축 연수도 아니다. 정부가 착공을 지원하겠다고 제시한 목표다.
대책의 내용은 크게 세 갈래다.
| 구분 | 무엇을 바꾸나 | 시간이 줄 수 있는 이유 | 그대로 남는 변수 |
|---|---|---|---|
| 절차 병행 | 기본계획·정비계획, 사업시행·관리처분 관련 절차를 겹쳐 진행 | 앞 절차가 끝날 때까지 기다리는 시간을 줄임 | 심의 보완, 총회 부결, 소송 |
| 동의·입찰 개선 | 동의 인정 범위 확대, 재개발 동의율 완화, 시공사 재입찰 간소화 | 동의서를 다시 받거나 입찰을 처음부터 반복하는 시간을 줄임 | 주민 갈등, 시공조건 협상 |
| 사업 중단 방지 | 세제·금융 인센티브, 공사비 분쟁 조정, 초기 사업비 지원 | 자금과 분쟁 때문에 멈추는 기간을 줄일 수 있음 | 공사비 증액, 이주 지연, 현장 공사기간 |
규제를 완화했으니 2년 빨라진다처럼 계산하면 안 된다.
어느 단계에서 막혀 있었는지에 따라 효과가 다르다.

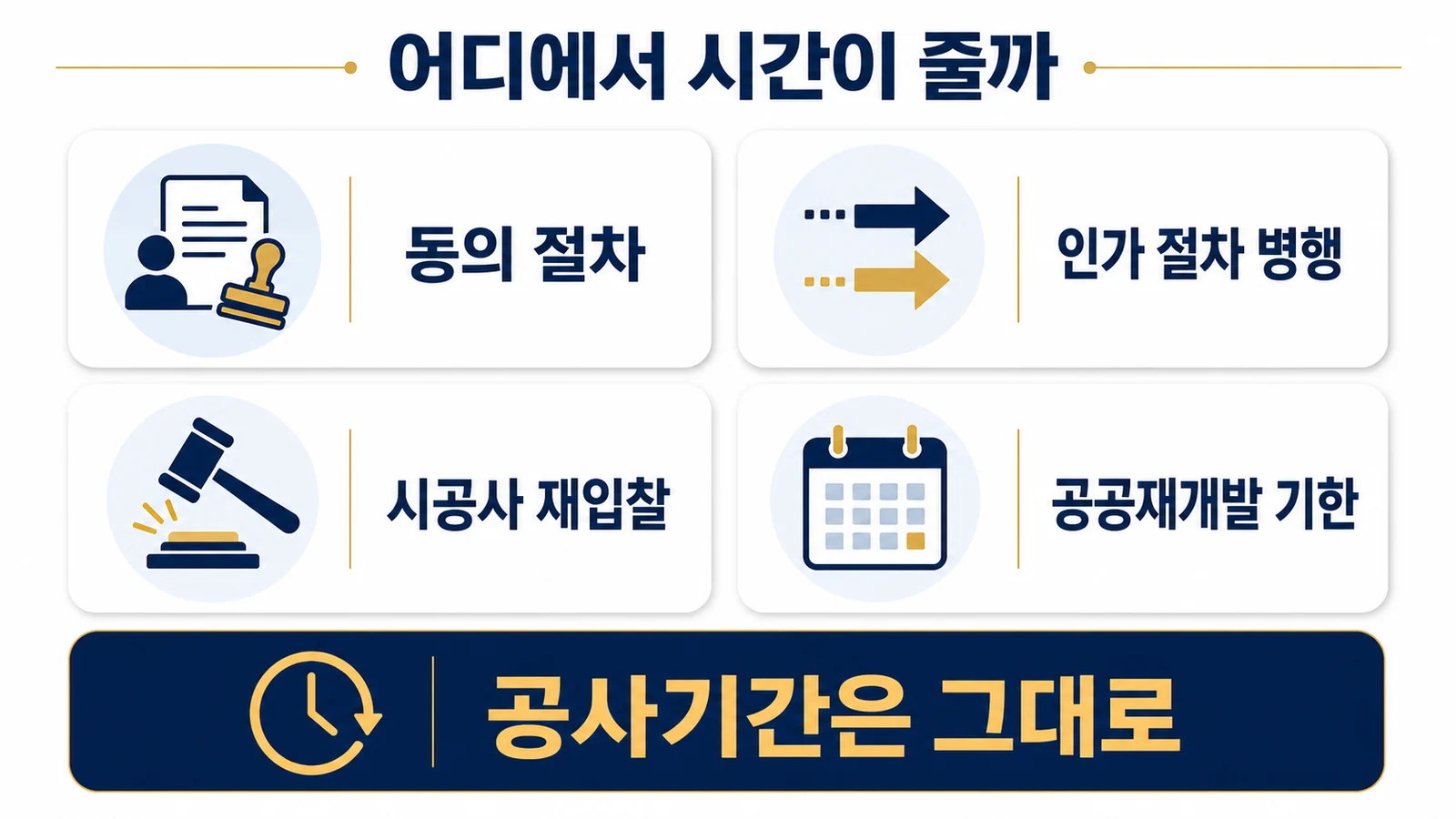

시간이 줄 수 있는 구간은 네 곳이다
계획과 인가를 기다리는 시간
정부가 추진 중인 도시정비법 개정안에는 기본계획과 정비계획 수립 절차를 병행하는 내용이 들어 있다.
사업시행인가와 관리처분인가를 위한 총회도 병행할 수 있도록 하는 방향이다. 순서대로 한 단계씩 끝낸 뒤 다음 총회를 준비하던 시간을 겹쳐 쓰겠다는 뜻이다.
다만 병행은 심사를 생략한다는 말이 아니다.
정비계획, 사업시행계획과 관리처분계획이 각각 갖춰야 할 내용은 남는다. 보완 요구나 주민 반대가 생기면 일정은 다시 늘어날 수 있다.
주민 동의를 다시 받는 시간
정비계획 입안 요청이나 입안 제안에 동의한 경우 조합설립 동의로 인정하는 방안이 추진되고 있다.
재개발 조합설립 동의율은 토지등소유자 75%에서 70%로 낮추는 내용이 발표됐다. 토지면적 50% 기준은 그대로 두는 안이다. 공공재개발·재건축의 사업시행자 지정 동의율도 67%에서 60%로 낮추는 방안이 포함됐다.
동의율이 문턱을 조금 넘지 못해 오래 멈춘 곳이라면 영향이 클 수 있다.
반대로 주민 간 의견 차이가 크고 동의율이 기준에 한참 못 미치는 사업장은 숫자 5%포인트가 바뀐다고 바로 움직이지 않는다.
시공사 재입찰에 걸리는 시간
일반경쟁입찰에 시공사 한 곳만 참여하면 다시 공고해야 하는 경우가 있다.
대책은 재입찰 공고 뒤 입찰서 제출 마감기한을 줄이는 등 절차를 간소화하는 방향을 제시했다. 반복되는 공고 기간은 줄 수 있지만 공사비와 계약조건 협상까지 끝나는 것은 아니다.
공공재개발 정비계획 처리시간
공공재개발에는 정비계획 수립 단계별 처리기한을 두는 방안이 담겼다.
정부 자료는 도시계획위원회 심의 후 3개월 안에 지정·고시하는 방식을 예로 들었다. 이 부분은 처리기한이 명시돼 일반적인 신속 추진보다 효과를 확인하기 쉽다.
다만 공공재개발에 관한 내용이다. 모든 민간 재건축·재개발 사업장에 같은 3개월 기한이 생기는 것은 아니다.

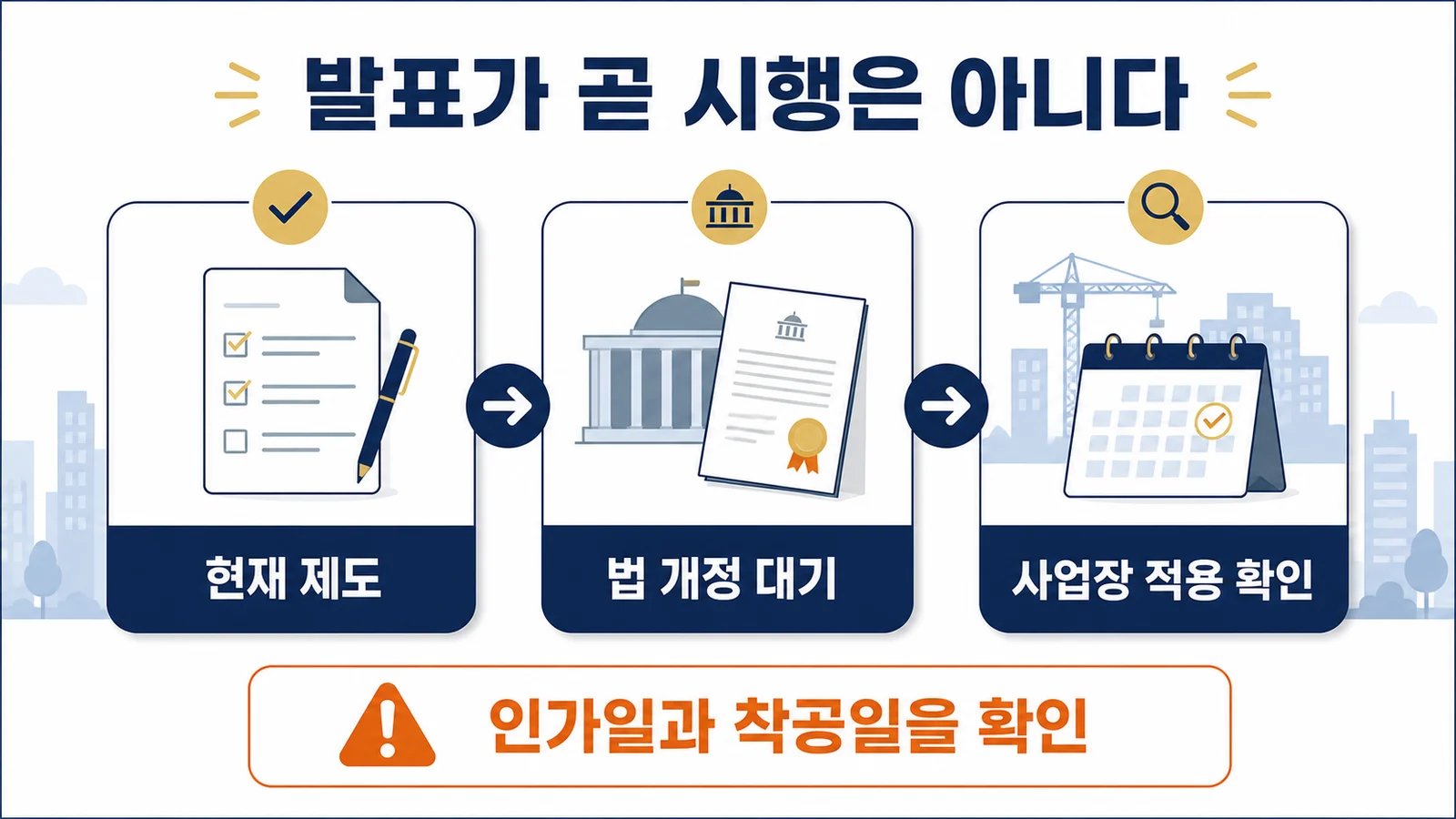

발표와 시행을 먼저 나눠야 한다
이번 대책에서 제일 조심할 부분이다.
정부가 8월 25일 공개한 설명자료에는 현재 운영 중인 지원과 법 개정이 필요한 방안이 함께 적혀 있다.
자료 공개 당시 기본계획·정비계획 병행 등을 담은 도시정비법 개정안은 2026년 2월 국회 법제사법위원회를 통과한 뒤 본회의 상정을 기다리는 상태라고 설명됐다.
재개발 조합설립 동의율 완화와 전문 조합장 허용, 중재기구 신설처럼 법적 근거가 필요한 내용도 발표일에 바로 모든 사업장에 적용됐다고 보면 안 된다.
반면 정비사업 PF 대출보증 특례 연장, 초기 사업비 융자 지원처럼 이미 운영 중인 제도를 연장하거나 조정하는 내용도 있다.
한 장의 보도자료 안에서도 출발점이 다르다.
| 발표 내용 | 자료에 적힌 조건 | 계약 전에 확인할 것 |
|---|---|---|
| 현금청산 부동산 취득세 감면 | 발표 후 관리처분인가, 취득 후 2년 안 착공 등 | 관련 법령 개정·시행일, 실제 취득일 |
| 공공기여 임대주택 인수가격 상향 | 발표 후 관리처분인가, 2028년 안 착공 | 해당 사업의 용적률 특례와 관리처분인가일 |
| 공원·녹지 기부채납 완화 | 1천세대 이상, 소형주택 3분의 2 이상, 5년 안 사업시행인가 신청 등 | 세대수·면적 구성, 신청일, 제외 대상 |
| 이주비대출 담보가치 기준 조정 | 종전·종후자산평가액 중 큰 값에 LTV 40% 적용 방향 | 금융회사 심사기준, 개인별 대출 가능액 |
세제나 대출은 사업장 조건만 맞는다고 끝나지 않는다.
법령 시행과 금융회사 심사, 개인의 소득·부채 조건을 따로 확인해야 한다.
사업 단계별로 체감 효과가 다르다
정비사업 단계가 어디냐에 따라 이번 대책의 의미도 달라진다.
정비구역 지정 전·입안 단계
계획 절차 병행과 공공재개발 처리기한의 영향을 받을 가능성이 상대적으로 크다.
하지만 구역 경계와 정비계획 자체가 확정되지 않은 위험은 그대로다. 절차가 빨라질 가능성과 사업이 성립할 가능성을 같은 말로 보면 안 된다.
조합설립 전
동의 인정 범위 확대와 동의율 완화가 직접 관련된다.
이 단계에서는 현재 동의율이 몇 퍼센트인지보다 그 숫자를 누가, 언제 집계했는지 먼저 확인해야 한다. 새 기준의 시행일과 기존 동의서 인정 범위가 확정돼야 실제 효과를 계산할 수 있다.
조합설립 후·관리처분인가 전
총회 병행, 시공사 재입찰 간소화, 사업비 융자와 공사비 분쟁 조정이 영향을 줄 수 있다.
이 구간은 행정절차보다 공사비 갈등 때문에 멈춘 사업장도 많다. 제도가 생겼다는 사실보다 실제 분쟁조정 신청 여부와 최근 총회 결과를 보는 편이 정확하다.
관리처분인가 후·착공 전
조건부 세제·금융 지원이 착공을 재촉하는 유인이 될 수 있다.
그렇다고 이주와 철거가 자동으로 끝나지는 않는다. 현금청산, 세입자 이주, 이주비대출과 공사비 조달은 사업장별로 확인해야 한다.
이미 착공한 사업장
이번 대책으로 줄어드는 기간은 상대적으로 제한적이다.
현장 공사기간, 설계 변경과 추가 공사비가 남아 있기 때문이다. 신속 착공 지원을 신속 준공 약속으로 바꿔 읽으면 안 된다.
현재 사업 단계별 위험은 재건축·재개발 사업 단계별 매수 시점에서 이어서 확인할 수 있다.
내 사업장은 다섯 가지를 확인하면 된다
정비사업 공문과 조합 자료를 앞에 두고 아래 순서대로 보자.
- 현재 단계가 정비계획 입안, 조합설립, 사업시행인가, 관리처분인가 중 어디인가
- 적용받으려는 조치가 시행 중인지, 법 개정이나 하위규정 마련을 기다리는지
대책 발표 후 인가,2028년 안 착공,5년 안 신청같은 조건을 충족하는지- 최근 총회에서 공사비·시공사·이주비 문제가 실제로 해결됐는지
- 조합이 제시한 새 일정에 단축 근거와 여유기간이 함께 적혀 있는지
조합원 지위 양도 제한은 사업 기간이 짧아진다고 없어지지 않는다. 매수 전에는 재건축·재개발 계약 전 조합원 지위 확인사항도 별도로 봐야 한다.
준공 예정일부터 다시 쓰지는 말자
8·13 제도 개선은 기다리기만 하던 절차를 겹치고, 반복 동의와 재입찰 시간을 줄이며, 자금·공사비 문제로 멈춘 사업장을 지원하는 대책이다.
방향은 분명하다.
하지만 모든 재건축·재개발 사업이 같은 기간만큼 빨라지는 공식은 없다.
내가 사업장을 검토한다면 몇 년 단축이라는 홍보 문구부터 믿지 않겠다. 현재 단계와 막힌 이유를 먼저 적고, 그 문제를 직접 건드리는 제도가 실제 시행됐는지 확인하겠다.
그다음에야 조합의 새 일정을 자금계획에 반영하는 순서가 맞다.
